Європейський інвестиційний банк (ЄІБ) надає фінській Steady Energy до 40 млн євро на розробку малого модульного реактора LDR-50 для централізованого теплопостачання. Це перша інвестиція банку в технологію малих модульних реакторів (SMR). Кошти спрямують на дослідження, розробку, випробування та підготовку до ліцензування у Фінляндії у 2026–2028 роках
ЄІБ повідомив про фінансування 15 вересня 2026 року, а 2 жовтня оприлюднив картку проєкту. Загальна вартість програми досліджень і розробки становить близько 98 млн євро. Ця сума не є ціною комерційної установки. Фінансування охоплює неядерні випробування й демонстрацію технології; будівництво самої ядерної установки до цієї операції не входить.
Умови позики за підтримки InvestEU дають ЄІБ право конвертувати вкладені кошти в акції. Позичальником виступила 3North Partners Plc, гарантом – Steady Energy Oy. Після завершення об’єднання 30 вересня материнська компанія отримала назву Steady Energy Plc. Торги її акціями на Nasdaq First North Growth Market Finland розпочалися 2 жовтня.
Як реактор передаватиме тепло в мережу
LDR-50 – легководний реактор із проєктною тепловою потужністю одного модуля 50 МВт. Він призначений для виробництва тепла: турбін і електрогенераторів у його схемі немає. Основний напрям застосування – теплопостачання міст. Серед додаткових компанія називає промислове теплопостачання, опріснення та централізоване холодопостачання. Для отримання холоду потрібне додаткове обладнання, що використовує тепло реактора.

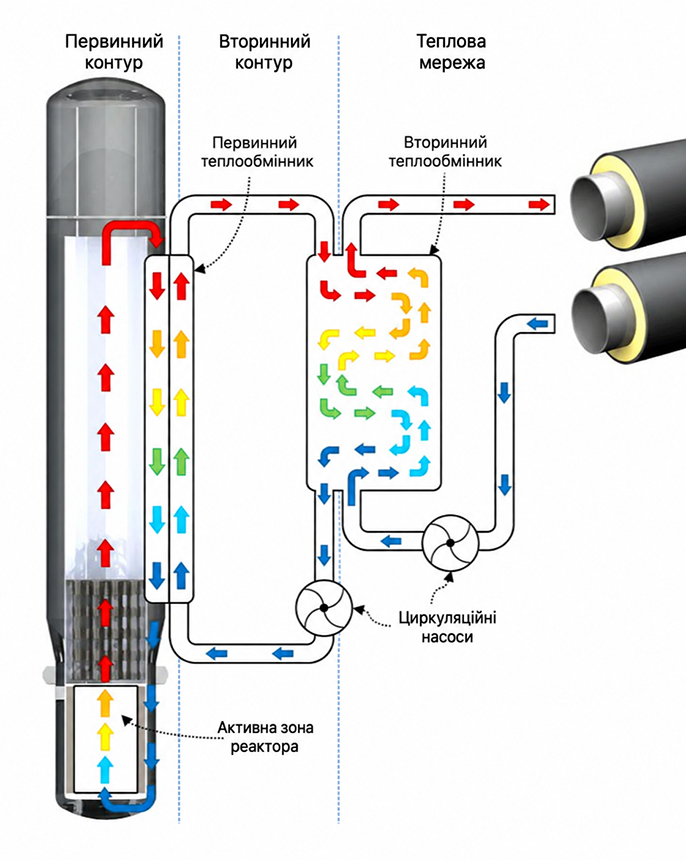

В описі компанії для інвесторів від 18 вересня наведено орієнтовні робочі параметри реактора: близько 150 °C і 10 бар. Ці параметри не визначають температуру та тиск води в міській тепломережі. За описом розробника, тепло передається від первинного реакторного контуру через проміжний контур до мережної води. Два ступені теплообміну розділяють теплоносії.
Проєктні 50 МВт характеризують теплову потужність реакторного модуля. Кількість тепла, доставленого кінцевим споживачам, залежатиме також від втрат під час передавання та розподілу.
Технічна особливість LDR-50 – використання тепла реактора без проміжного виробництва електроенергії в турбінному циклі. Доцільність його застосування потрібно оцінювати для конкретної системи теплопостачання – з урахуванням графіка теплового навантаження, температурних режимів, наявної інфраструктури, капітальних та експлуатаційних витрат. Компанія передбачає дослідження можливості інтеграції LDR-50 в конкретну тепломережу перед переходом до підготовки проєкту.
Що перевірятимуть на демонстраторі
Steady Energy будує повнорозмірний неядерний демонстратор у турбінному залі колишньої вугільної електростанції Salmisaari у Гельсінкі. Замість ядерного палива він використовуватиме електричний нагрівач. За повідомленням компанії від 18 червня, початок роботи заплановано на весну 2027 року. Вироблене тепло можна буде передавати в тепломережу Helen.
Демонстратор має перевірити теплогідравлічні характеристики, роботу визначених систем безпеки та інтеграцію з тепломережею. Він імітує тепловиділення, але не відтворює ядерні процеси. Його запуск передбачає початок випробувань; комерційний реактор потребуватиме окремого ліцензування та введення в експлуатацію.
Що встановив ранній регуляторний огляд
У 2026 році фінський регулятор STUK опублікував підсумковий звіт раннього міжнародного огляду концепції за участі регуляторів Швеції, Польщі, Чехії та України. Огляд спирався на документацію початку 2025 року й відображав стан проєкту на той час. Подальші зміни конструкції та роботу з підготовки до ліцензування цей звіт не охоплює.
У межах перевірених питань принципових перешкод для продовження розробки не виявлено. Водночас відповідність ліцензійним вимогам ще потрібно довести детальнішими розрахунками, аналізами безпеки та проєктною документацією. Огляд не є дозволом на будівництво або експлуатацію.
Коли очікують першу комерційну установку
Технологія перебуває на стадії розробки й демонстрації. Компанія зазначає рівень технологічної готовності TRL 6 для окремих інноваційних елементів, зокрема пасивної системи відведення залишкового тепла та окремих застосувань матеріалів. Ця оцінка не означає готовності всієї установки до комерційної експлуатації.
У документі для інвесторів від 18 вересня компанія планує подання заявки на будівельну ліцензію у 2028–2029 роках і початок будівництва першої комерційної установки у 2029–2030 роках. У фінансовому сценарії її роботу очікують у 2034 році. Виконання цих планів залежатиме від результатів випробувань, ліцензування та залучення фінансування.
Часті запитання (FAQ) про малий модульний реактор LDR-50
Яке призначення та основні робочі параметри має реактор LDR-50 від Steady Energy
LDR-50 — це легководний малий модульний реактор із проєктною тепловою потужністю 50 МВт, призначений виключно для виробництва тепла без турбін та електрогенераторів. Орієнтовні робочі параметри реактора становлять близько 150 °C і 10 бар, а його основними сферами застосування є міське та промислове теплопостачання, опріснення і централізоване холодопостачання.
Як передається тепло від реактора LDR-50 до міської тепломережі
Тепло передається від первинного реакторного контуру до мережної води через спеціальний проміжний контур. Двоступенева система теплообміну повністю розділяє теплоносії, гарантуючи безпеку та надійність теплопостачання споживачів.
Що саме перевірятимуть на неядерному демонстраторі у Гельсінкі
Повнорозмірний демонстратор використовуватиме електричний нагрівач замість ядерного палива для перевірки теплогідравлічних характеристик, систем безпеки та інтеграції з тепломережею. Запуск випробувань у турбінному залі колишньої вугільної електростанції Salmisaari заплановано на весну 2027 року.
Які обсяги та цілі фінансування надає Європейський інвестиційний банк (ЄІБ)
Європейський інвестиційний банк надає до 40 млн євро в межах загальної програми досліджень і розробки вартістю близько 98 млн євро. Ці кошти спрямовуються на неядерні випробування, розробку та підготовку до ліцензування реакторної технології у Фінляндії протягом 2026–2028 років.
Коли планується будівництво та запуск першої комерційної установки LDR-50
Компанія Steady Energy планує подання заявки на будівельну ліцензію у 2028–2029 роках та початок будівництва у 2029–2030 роках. Очікуваний початок роботи першої комерційної установки за розрахованим фінансовим сценарієм передбачено у 2034 році.
